로드맵

벤치에서 궤도까지

각 단계는 하나의 핵심 질문에 답하도록 구성됩니다. 지상 시험에서 궤도 실증까지 기술 성숙도를 단계적으로 높이는 것이 목표입니다.

단계별 계획

기술 성숙도를 한 단계씩 올립니다

2026년 9월 현재: 설계 기준 완료, 첫 지상 시제품 준비 중. 측정값은 아직 없습니다.

  1. S0
    2026 3분기 · 완료TRL 2

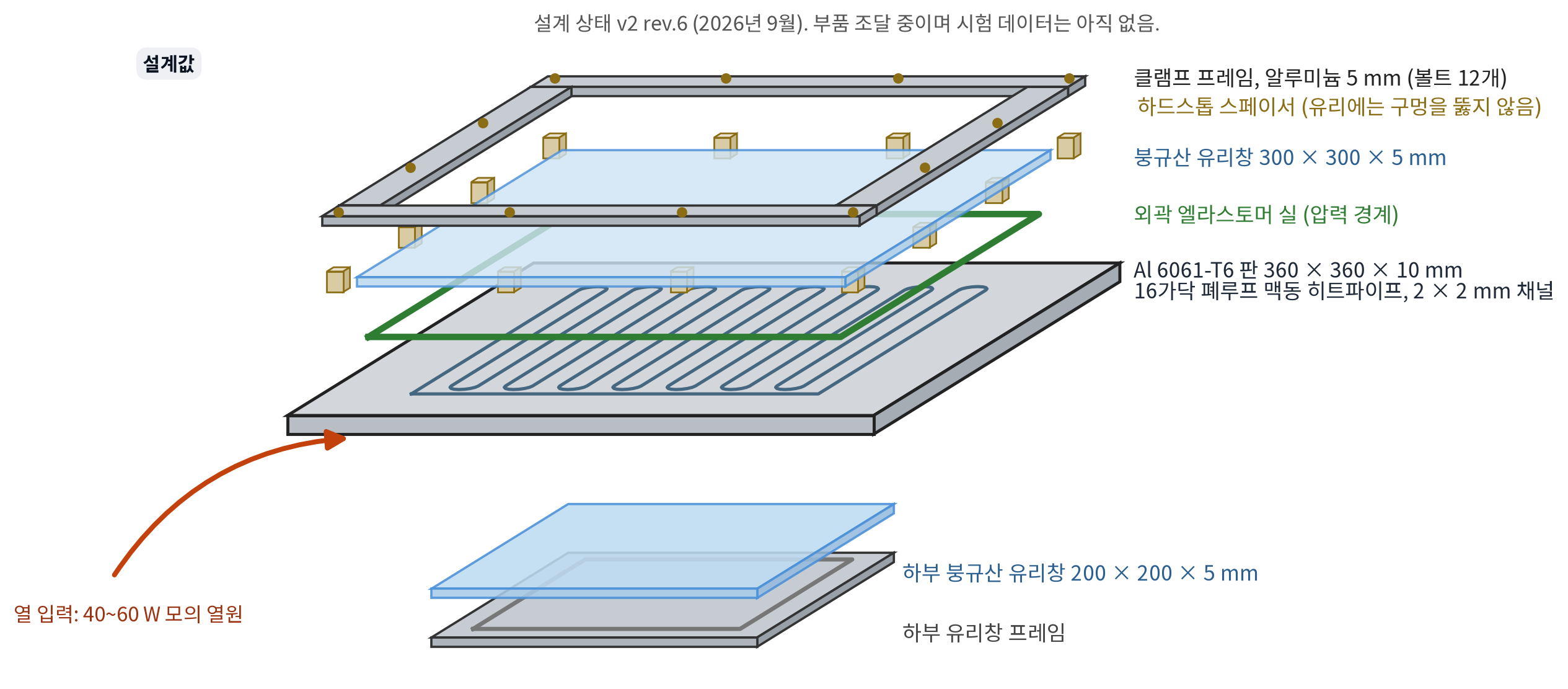

    설계 기준 확립

    자체 설계 도구를 개발하고 첫 시제품 설계를 확정했습니다.

    목표 초기 설계

  2. S1
    2026 3분기~4분기 · 진행 중TRL 2→3

    첫 지상 시제품

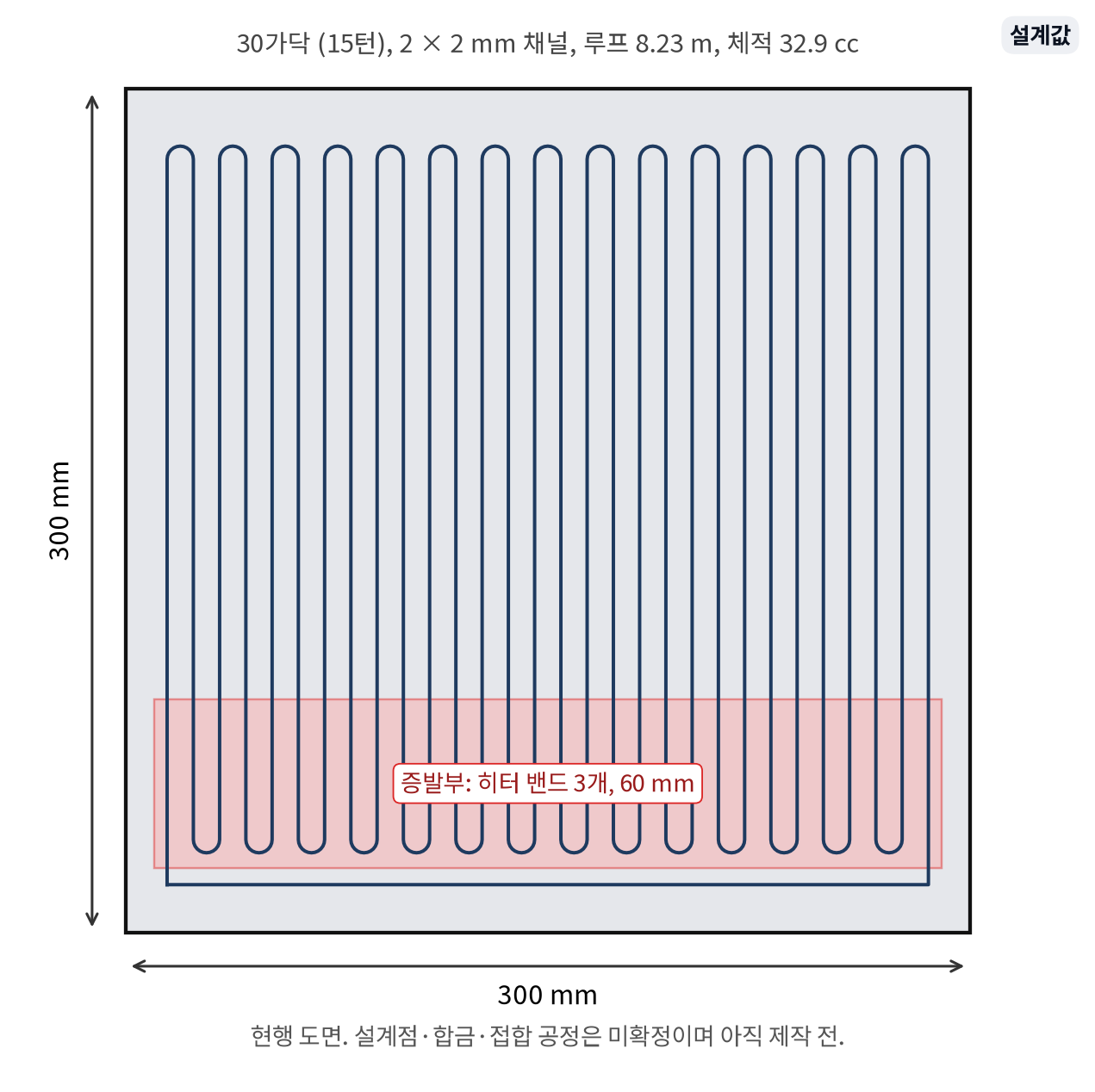

    첫 지상 시제품을 제작하여 기본 작동을 확인합니다.

    목표 기본 작동 확인 및 제작 경험 확보

  3. S3
    2027 상반기TRL 4→5

    kW급 지상 실증

    GPU급 발열 조건에서 kW급 시스템을 공기 중과 진공에서 시험하고, 미소중력 시험을 시작합니다.

    목표 우주 환경에서 실증 경험 확보

  4. S4
    2027 하반기~2028 1분기TRL 5→6

    인증 모델

    열진공, 진동, 충격 시험을 두 가지 크기로 수행합니다.

    목표 우주환경 시험 통과

  5. S5
    2028 · 목표TRL 6→7

    궤도 실증

    위탁 탑재로 궤도에서 전개와 방열 성능을 확인하고, 3개월 이상의 궤도 데이터를 확보합니다.

    목표 우주에서 작동 실증

  6. S6
    2029~2030 · 목표TRL 7→9

    비행 이력과 표준 제품군

    궤도 데이터로 설계를 확정하고 45 W~1 kW 표준 제품군을 공급하며, 궤도 연산용 수 kW~MW급으로 키웁니다.

    목표 제품 양산

TRL은 ISO 16290 / NASA 기준에 따른 자체 평가이며 설계값과 자체 시뮬레이션 기반

제품군 목표

45 W부터 10 MW까지

위성용 네 가지 표준 크기부터 궤도 데이터센터 10 MW 설계점까지

S45W
M150W
L300W
XL1kW
궤도 DC10MW
